Rozpoczyna się budowa dodatkowego, trzeciego pasa ruchu jezdni prawej (kierunek Katowice-Rzeszów) na odcinku A4 od węzła Kraków Południe do wiaduktu w ciągu ul. Kąpielowej. 12 maja 2022 r. przekazujemy plac budowy wykonawcy.
Budowa rozpocznie się od wycinki drzew i krzewów, rozpoznania saperskiego i prac geodezyjnych. Trwa już przygotowanie tymczasowej organizacji ruchu. ul. Dzikiej Róży przebiegająca wzdłuż autostrady zostanie przesunięta, by zrobiło się miejsce na trzeci pas A4.
Zakres inwestycji
Dodatkowy pasa ruchu na jezdni autostrady A4 o długości 900 m dobudowany zostanie od węzła Kraków Południe w kierunku węzła Kraków Łagiewniki, do miejsca, w którym już istnieje trzeci pas. Przebudowana zostanie fragment łącznicy z węzła Kraków Południe od strony Zakopanego w kierunku Rzeszowa, wybudowane ekrany akustyczne i droga serwisowa, która docelowo będzie drogą gminną (ul. Dzikiej Róży). Wykonana będzie również przebudowa sieci: teletechnicznej, energetycznej, wodociągowej, kanalizacji deszczowej i oświetlenia drogowego.
Poprawa płynności ruchu i bezpieczeństwa

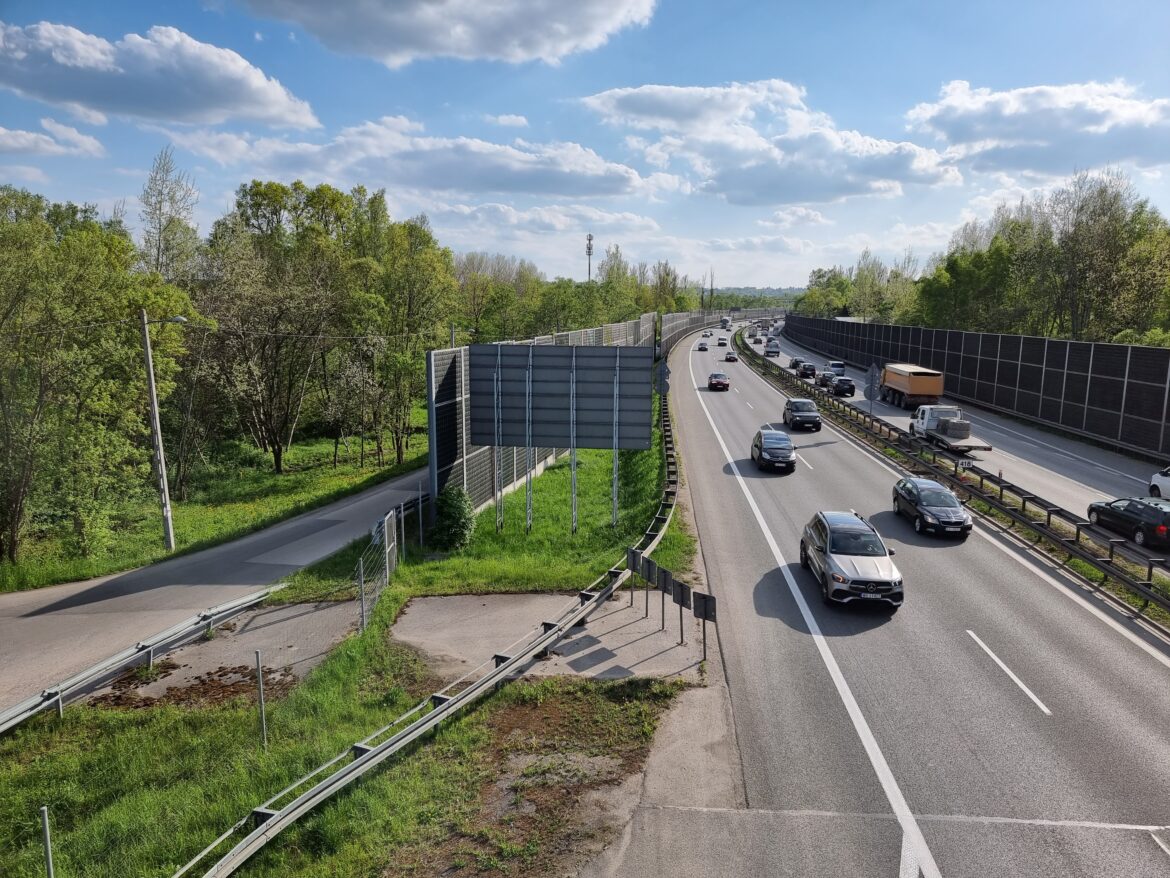

Odcinek, na którym zostanie dobudowany trzeci pas ruchu, stanowi fragment Południowej Autostradowej Obwodnicy Krakowa z bardzo dużym natężenie ruchu samochodowego. Według pomiarów wykonywanych w ramach Generalnego Pomiaru Ruchu 2020/2021 przejeżdżało tym odcinkiem prawie 85 tys. pojazdów na dobę czyli o 60% więcej niż w 2015 r. W godzinach szczytów komunikacyjnych, wyjazdów i powrotów weekendowych czy wakacyjnych liczba tych pojazdów znacząco wzrasta i tworzą się kilkukilometrowe zatory. Poszerzenie jezdni o dodatkowy pas ruchu w kierunku wschodnim usprawni przejazd i płynność ruchu. Poprawi się także bezpieczeństwo podróży.
Kalendarium
-5 października 2020 r. ruszył przetarg na zaprojektowanie i budowę dodatkowego pasa ruchu na jezdni prawej (kierunek od Katowic do Rzeszowa) autostrady A4, od węzła Kraków Południe do wiaduktu nad ul. Kąpielową
-15 grudnia 2020 r. podpisaliśmy umowę z Przedsiębiorstwem Drogowo-Mostowym z Dębicy.
-6 maja 2022 r. Wojewoda Małopolski wydał decyzję ZRID
-12 maja 2022 przekazanie placu budowy wykonawcy
Termin wykonania: do połowy maja 2023 r. Koszt prac wyniesie 14 mln 481 tys. zł.
info Generalna Dyrekcja Dróg Krajowych i Autostrad Oddział Kraków
